91在线微拍视频福利_日韩毛片免费一二三_香蕉影视黄久久精品免费看_高清成人爽A毛片免费看_女廁偷拍影音先锋_被夫好友强迫人妻中文_黄色视频app网站_少妇被粗大的猛烈的进出69影院_九九爱精品在线亚洲_国产精品美女被艹

您好,歡迎來到合普項目管理咨詢集團有限公司
服務熱線:0551-64269116工作時間:8:00-18:00在線咨詢

工程監理

最新資訊

NEWS

聯系我們

CONTACT US

合普項目管理咨詢集團有限公司

地址:安徽省合肥市包河區延安路1666號(皖都徽韻對面)

電話:0551-64269116

傳真:0551-64269116

您現在所在的位置:首頁 >> 工程監理 >> 學習與探討

技術大牛總結鋼筋工程15項質量通病及防治措施,保證新鮮!
2018-03-21 瀏覽次數:1926
一、鋼筋原材

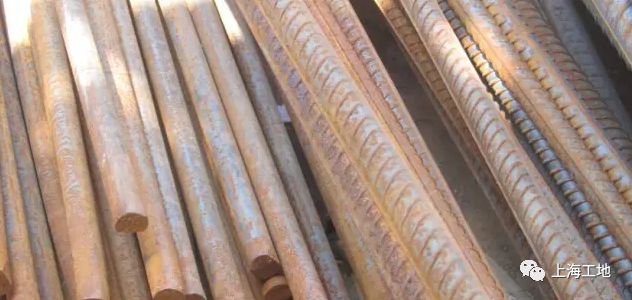

1、表面銹蝕:筋表面出現黃色浮銹,嚴重轉為紅色,日久后變成暗褐色,甚至發生魚鱗片剝落現象。

原因:保管不良,受到雨雪侵蝕,存放期長,倉庫環境潮濕,通風不良。

防治措施:

1、鋼筋原料應存放在倉庫或料棚內,保持地面干燥,鋼筋不得直接堆放在地上,場地四周要有排水措施,堆放期盡量縮短。淡黃色輕微浮銹不必處理。

2、紅褐色銹斑可用手工鋼刷清除,盡可能采用機械方法,對于銹蝕嚴重,發生銹皮剝落現象的應研究是否降級使用或不用。點擊☞工程資料免費下載

2、混料:鋼筋品種、等級混雜不表,直徑大小不同的鋼筋堆放在一起,難以分辨,影響使用。特別是二級鋼和三級鋼。

原因:原材料倉庫管理不當,制度不嚴;直徑大小相近的,用目測有時分清;技術證明資料未隨鋼筋實物同時交送倉庫。

防治措施:

1、原材料堆放,和加工后的半成品均應注明材質和規格。

2、下料加工前因認真核對材質和規格,特別是2級鋼和3級鋼。

二、鋼筋力學實驗

現象和原因:鋼筋原材力、接頭學實驗不規范:鋼筋材質單批號、數量和實驗報告單上不符,工程部位不詳細。未能按規范要求中的數量批次進行力學實驗。

防治措施:

原材:拉伸試驗每組2根長約500mm。350mm。同一廠別,同一爐號、同一規格、同一交貨狀態,每60t為一驗收批,不足60t也按一批計。(盤圓鋼筋試件取自不同盤、直條鋼筋在任選的兩根或兩根以上截。。

閃光焊接接頭:同一臺班內由同一焊工完成的300個同級別、同直徑鋼筋焊接接頭應作為一批。試件從成品中隨機切取6個試件。其中3根做拉伸試驗長約500mm,冷彎試驗2根長約350mm。

電弧焊接接頭:工程焊接條件:同接頭型試、同鋼筋級別300個接頭為一驗收批。在現場條件下:每一至兩層樓同接頭型試、同鋼筋級別300個接頭為一驗收批,不足300個接頭也按一批計。試件從成品中隨機切取3個試件做拉伸試驗長約500mm。

電渣壓力焊接頭:每一樓層或施工區段中同鋼筋級別300個接頭為一驗收批,不足300個接頭也按一批計。試件從成品中隨機切取3個試件做拉伸試驗長約500mm。

氣壓焊接接頭:每一樓層或施工區段中同鋼筋級別300個接頭為一驗收批,不足300個接頭也按一批計。試件從成品中隨機切取3個試件做拉伸試驗長約500mm。

接卸連接接頭:鋼筋機械連接對接頭的現場檢驗按驗收批進行。同一施工條件下采用同一批材料的同等級、同型式、同規格接頭,以500個為一個驗收批進行檢驗預驗收,不足500個也作為一個驗收批。對接頭的每一驗收批,必須在工程中隨機截取3個接頭試件作抗拉強度試驗。

三、鋼筋成品保護

1、鋼筋端部直螺紋絲扣加工好以后,沒有對絲扣進行有效保護。

防治措施:鋼筋端部直螺紋絲扣加工好以后,套上塑料帽對絲扣進行保護。

2、后澆帶、施工縫等部位預留鋼筋長時間擱置,未進行防銹保護處理。

防治措施:

要求:對后澆帶、施工縫等部位預留鋼筋長擱置時間超過3個月以上的,必須對預留鋼筋進行防銹保護處理(在鋼筋表面涂刷水泥漿)。點擊☞工程資料免費下載

四、鋼筋加工

1、鋼筋彎鉤長度不夠

原因:

1、鋼筋下料長度不夠。

2、加工機械存在偏差。

3、省力,便于安裝。

防治措施:

1、認真核對圖紙和熟悉規范要求,精確計算配料單。

2、實際放樣核對料單無誤后批量加工。

3、檢查施工機械,校正偏差。

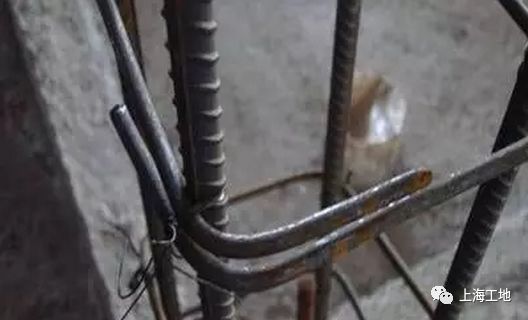

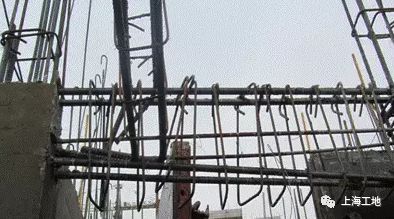

4、象S形拉鉤,安裝后進行手動回彎至1350。(如圖二)。

5、箍筋彎后平直部分長度:對一般結構,不宜小于箍筋直徑的5倍;對有抗震等要求的結構,不應小于箍筋直徑的10倍。

2、箍筋彎鉤長度不夠,角度小于1350。

原因及防治措施:

鋼筋加工的允許偏差

項目

允許偏差(mm

受力鋼筋順長度方向全長的凈尺寸

±10

彎起鋼筋的彎折位置

±20

箍筋內凈尺寸

±5

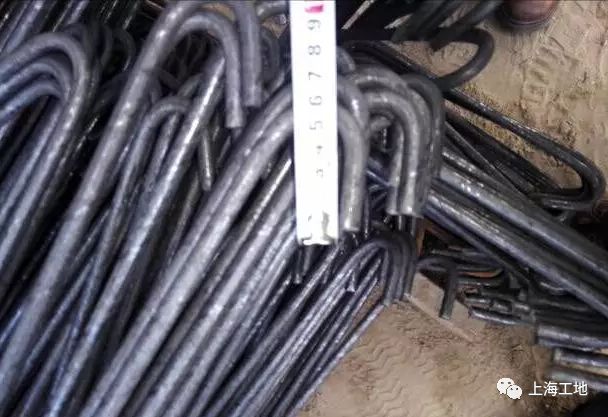

1、箍筋彎鉤的彎折角度:對一般結構,不應小于900;對于抗震要求的結構,應為1350;

2、箍筋彎折后平直部分長度:對一般構件,不易小于箍筋直徑的5倍,對于有抗震要求的結構,不應小于箍筋直徑的10倍。

3、螺紋盤園鋼筋調直,機械內合金頂塊過緊,致使鋼筋肋有所損傷

原因:

螺紋盤園鋼筋調直,機械內合金頂塊過緊,致使鋼筋肋有所損傷

防治措施:

螺紋盤園鋼筋調直,根據鋼筋規格調整機械內合金頂塊。確保鋼筋只要能調直即可,不得損傷鋼筋肋,更不可冷拔瘦身。

4、箍筋的彎曲半徑過大。

原因:

沒有根據鋼筋規格選擇彎曲機械。

防治措施:

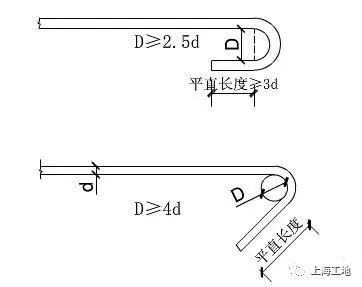

1、HPB235級鋼筋末端需做1800彎鉤時,其彎弧內徑不應小于鋼筋直徑的2.5倍。彎鉤的彎后平直部分長度不應小于鋼筋直徑的3倍。

2、鋼筋末端需做1350彎鉤時,HRB335、HRB400級鋼筋的彎弧內直徑D不應小于鋼筋直徑的4倍,彎鉤的彎后平直部分長度應符合設計要求。

3、箍筋彎鉤的彎折角度:對一般結構,不應小于900;對于抗震要求的結構,應為1350;

4、箍筋彎折后平直部分長度:對一般構件,不易小于箍筋直徑的5倍,對于有抗震要求的結構,不應小于箍筋直徑的10倍。

五、鋼筋綁扎

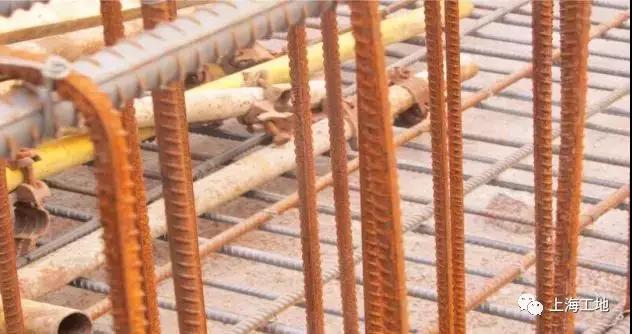

1、梁底受力鋼筋與箍筋綁扎點過少。

要求:梁角部四周鋼筋交叉點應每點綁扎牢,中間部分交叉點可相隔交錯扎牢,但必須保證受力鋼筋不位移。

2、鋼筋綁扎不規范,少扎、漏扎現象較多。

要求:

1、網片綁扎鐵絲要交換方向,呈“八”型

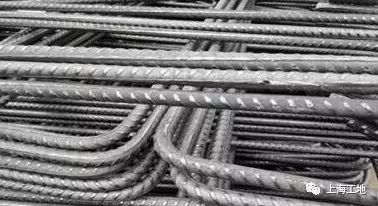

2、綁扎接頭應以三道雙鐵絲扎牢

3、網片在鋼筋綁扎(如梁中穿過)范圍內應弧弧扎。

4、雙向受力鋼筋網片應弧弧扎

5、鋼筋進支座部分應弧弧扎

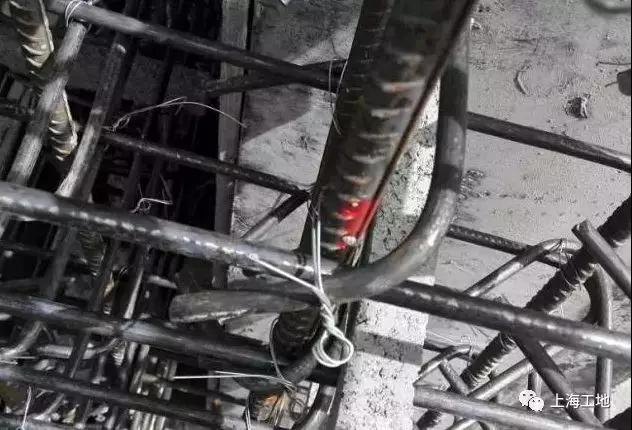

注:每根鋼筋在搭接長度內必須采用三點綁扎,用雙絲綁扎搭接鋼筋兩端30mm處,中間再綁扎一道。

六、鋼筋位移

現象和問題:

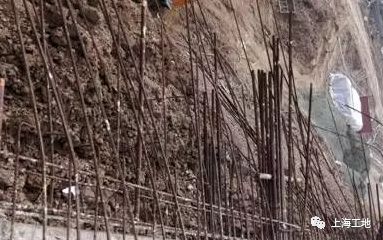

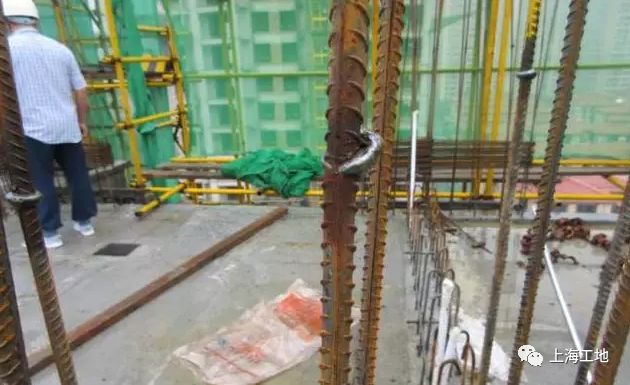

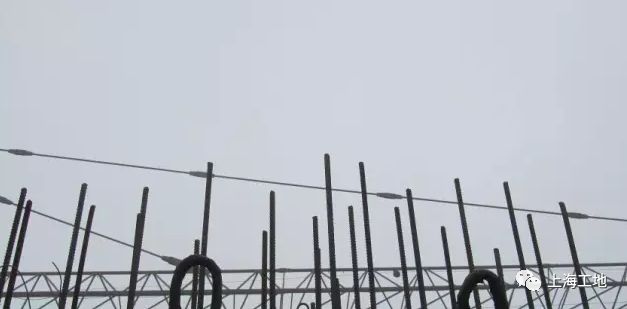

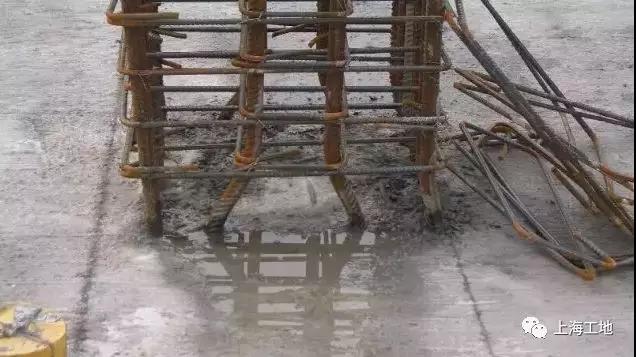

1、墻柱外伸鋼筋移位。

2、墻柱外伸鋼筋移位。

原因:

1、模版固定不牢,在施工過程中有事碰撞致使鋼筋發生錯位。

2、箍筋制作有誤差,及綁扎不牢固造成鋼筋骨架發生變形。

3、保護層墊塊不均勻。

4、梁柱節點內鋼筋密度大,致使墻柱鋼筋錯位。

5、澆筑混凝土?xí)r觸動鋼筋,沒有及時恢復。

防治措施:

1、在外伸部分加一道臨時箍筋,按圖樣位置安好,然后用樣板固定好,澆搗混凝土前再重復一遍。如發生移位則應校正后再澆搗混凝土。

2、注意澆搗操作,盡量不碰撞鋼筋,澆搗過程中由專人隨時檢查及時校正。

3、澆筑砼前在板面或梁上用油漆標出柱、墻的插筋位置,然后電焊定位箍或水平引筋(針對板墻插筋)固定。

4、若遇鋼筋間距調整(或位移)需彎曲鋼筋時,應采用小于1:6角度緩慢彎曲到位。

七、鋼筋保護層

露筋:結構或構件拆模時發現混凝土表面有鋼筋露出。

原因:

保護層墊塊墊得太稀或脫落,鋼筋成型尺寸不準確,或鋼筋骨架綁扎不當,造成骨架外形尺偏大,局部抵觸模板,振搗混凝土?xí)r,振動器撞擊鋼筋,使鋼筋移位或引起綁扣松散。

防治措施:

墊塊要墊得適量可靠,豎立鋼筋采用埋有鐵絲的墊塊,綁在鋼筋骨架外側時,為使保護層厚度準確應用鐵絲將鋼筋骨架拉向模板,將墊塊擠牢,嚴格檢查鋼筋的成型尺寸,模外綁扎鋼筋骨架,要控制好它的外形尺寸,不得超過允許值。

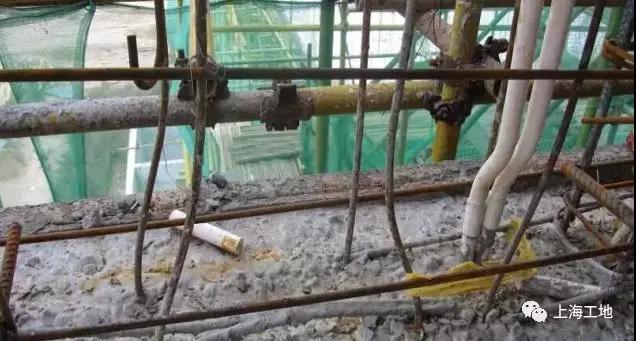

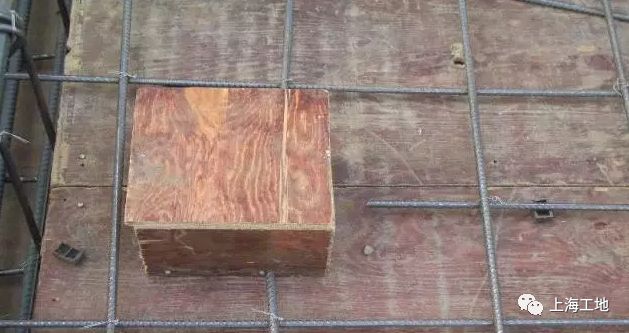

鋼筋保護層墊塊選材要保證強度及厚度。保證墊塊數量充足,板均應從距梁或墻相交邊(角)100mm起雙向安裝墊塊,在板的下部鋼筋交叉點下安裝縱向、橫向間距800mm左右墊塊。

混凝土結構的環境類別

環境類別

室內正常環境

A

室內潮濕環境;非嚴寒和非寒冷地區的露天環境,與無侵蝕性的水或土壤直接接觸的環境。

b

嚴寒和寒冷地區的露天環境、與無侵蝕性的水或土壤直接接觸的環境。

使用除冰鹽的環境、嚴寒和寒冷地區冬季水位變動的環境;濱海室外環境。

海水環境

受人為或自然的侵蝕性質物影響的環境

縱向受力鋼筋的混凝土保護層最小厚度(mm

環境類別

板、墻、殼

C20

C25~

C45

C50

C20

C25~

C45

C50

C20

C25~C45

C50

20

15

15

30

25

25

30

30

30

a

/

20

20

/

30

30

/

30

30

b

/

25

20

/

35

30

/

35

30

/

30

25

/

40

35

/

40

35

注:基礎中縱向受力鋼筋的混凝土保護層厚度不應小于40mm;當無墊層時不應小于70mm。

八、鋼筋連接接頭

同截面接頭過多:在綁扎或安裝鋼筋骨架時,發現同一截面受力鋼筋接頭過多,其截面面積占受力鋼筋總截面面積的百分率超出規范中規定數值。

原因:

1、鋼筋配料時疏忽大意,沒有認真考慮原材料長度。

2、忽略了配置在構件同一截面中的接頭,其中距不得小于搭接長度的規定。

防治措施:

1、弄清楚規范中規定的同一截面的含義。

2、配料時按下料單進行鋼筋編號。

規范要求:

1、接頭面積允許百分率:

(1)同一連接區段內(鋼筋綁扎搭接接頭連接區段的長度為1.3Ll)縱向受拉鋼筋搭接接頭面積百分率應符合下列要求:a、對梁、板類及墻類構件不易大于25%。B、對柱類構件不易大于50%。縱向受壓鋼筋不易大于50%。

(2)鋼筋機械連接與焊接接頭連接區段的長度為35d(d為縱向受力鋼筋的較大直徑),且不小于500mm?v向受拉鋼筋搭接接頭面積百分率應符合下列要求:a、受拉區不宜大于50%,受壓區不受限制。B、接頭不易設置在有抗震設防要求的框架梁端、柱端的箍筋加密區,當無法避開時對等強度高質量機械連接接頭不應大于50%。

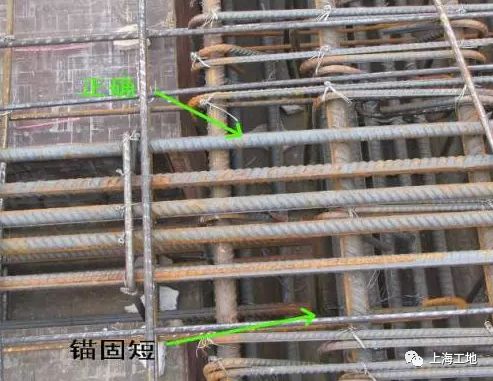

2、鋼筋的接頭宜設置在受力較小處。同一縱向受力鋼筋不宜設置兩個或兩個以上接頭。接頭末端至鋼筋彎起點的距離不應小于鋼筋直徑的10倍。

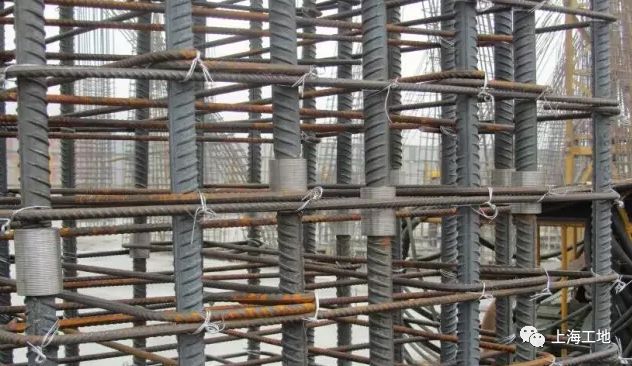

九、鋼筋直螺紋套筒連接

現象和問題:鋼筋直螺紋連接未按規范要求施工。

原因:

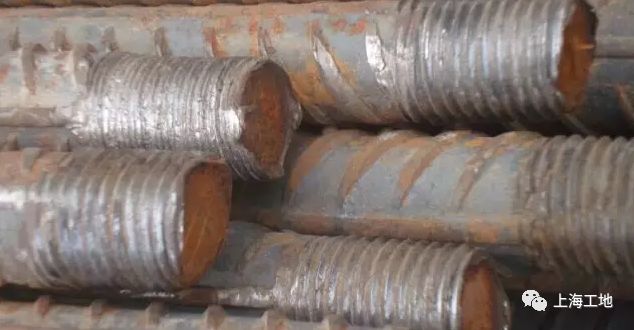

鋼筋連接采用的直螺紋,所車絲牙偏長,沒有標記,部分節頭露絲過多,絲牙是否擰到位無法辨別。

防治措施:

在絲牙上做出油漆標記(1/2套筒長度),作為檢查質量的依據。要求:總包、監理對所有直螺紋套筒接頭進行100%檢查。

1、鋼筋下料時,應采用砂輪切割機,切口的端面應與軸線垂直,不得有馬蹄形或撓曲。

2、直螺紋接頭應使用扭力扳手或管鉗進行施工。

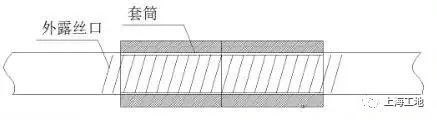

3、經擰緊后的直螺紋接頭應做出標記,單邊外露絲扣長度不應超過2P。

直螺紋鋼筋接頭擰緊力矩值

鋼筋直徑(mm

16~18

20~22

25

28

32

36~40

擰緊力矩(N.m

100

200

250

280

320

350

十、鋼筋電渣壓力焊連接

現象和問題:電渣壓力焊軸線偏移,焊包不均。

鋼筋電渣壓力焊使用范圍

焊接方式

使用范圍

鋼筋牌號

鋼筋直徑(mm

電渣壓力焊

H235PB

14~20

HRB335

14~32

HRB400

14~32

對不合格的接頭全數切除,重新焊接。將鋼筋連接施工工藝對操作工人重新交底,并將不合格焊工替換。重新制作電渣壓力焊焊接接頭試件復試,合格后方可進行后續施工。

防治措施:

軸線偏移:1、校直鋼筋端部。2、正確安裝夾具和鋼筋。3、避免過大的頂壓力。4、及時修理或更換夾具。

彎折:1、校直鋼筋端部。2、注意安裝和扶持上部鋼筋。3、避免焊后過快卸夾具。4、及時修理或更換夾具。

咬邊:1、減小焊接電流。2、縮短焊接時間。3、注意上鉗口的起點和止點,確保上鋼筋頂壓到位。

未焊合:1、增大焊接電流。避免焊接時間過短。3、檢修夾具,確保上鋼筋下送自如。

焊包不均:1、鋼筋斷面力求平整。2、裝填焊劑盡量均勻。3、延長焊接時間,適當增加融化量。

氣孔:1、按規定要求焊劑。2、清除鋼筋焊接部位的鐵銹。3、確保接縫在焊劑中合適埋入深度。

燒傷:1、鋼筋到點部位除盡鐵銹。2、盡量加緊鋼筋。

焊包下淌:1、徹底封堵焊劑筒的漏孔。2、避免焊后過快回收焊劑。

驗收要(外觀檢查):1、四周焊包凸出鋼筋表面的高度應大于或等于4mm。2、鋼筋與電極接觸處應無燒傷缺陷。3、街頭的彎折角不得大于40。4、接頭處的軸線偏移不得大于鋼筋直徑0.1倍,且不得大于2mm。

備注:電渣壓力焊適用于柱、墻、構筑物等現澆混凝土結構中豎向受力鋼筋的連接;不得在豎向焊接后橫置于梁、板等構件中作水平鋼筋用。帶肋鋼筋進行焊接時易將縱肋對縱肋施焊。

十一、鋼筋搭接

現象和問題:

1、鋼筋焊接搭接長度不夠

2、鋼筋綁扎搭接長度不夠

原因:

鋼筋下料長度不夠。

防治措施:

1、認真核對圖紙和熟悉規范要求,精確計算配料單。

2、鋼筋安裝時核對配料單和構件尺寸。

規范要求:

1、縱向受拉鋼筋的最小搭接長度應符合驗收規范要求外還應注意。

(1)、受壓鋼筋綁扎街頭的搭接長度應為表中數值的0.7倍。

(2)、在任何情況下,縱向受拉鋼筋的搭接長度不應小于300mm。受壓鋼筋搭接長度不應小于200mm。

(3)、兩根直徑不同鋼筋的搭接長度,以較細鋼筋直徑計算。

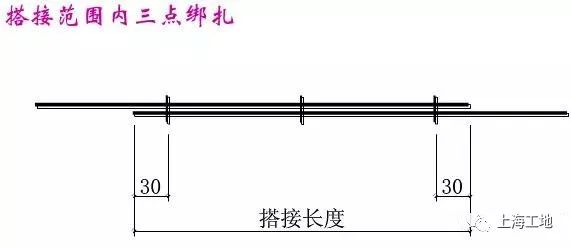

(4)、在綁扎街頭的搭接長度范圍內,應綁扎三點。

2、電弧焊連接:鋼筋采用電弧焊焊接時:搭接雙面焊長度為4d(5d),搭接單面焊長度為8d(10d)。

縱向受拉鋼筋的最小搭接長度Ll(mm)

鋼筋種類

混凝土強度等級

C15

C20~C25

C30~C35

≥C40

HPB235

45d

35d

30d

25d

HRB335

55d

45d

35d

30d

HRB400

/

55d

40d

35d

十二、鋼筋錨固

現象和問題:鋼筋錨固長度不夠。

原因:

鋼筋下料長度不夠。

防治措施:

1、認真核對圖紙和熟悉規范要求,精確計算配料單。

2、鋼筋安裝時核對配料單和構件尺寸。

3、當受力鋼筋平直伸入支座長度不符合錨固要求時,可采用彎折形式。

縱向受拉鋼筋的最小錨固長度La(mm)

鋼筋種類

混凝土強度等級

C15

C20~C25

C30~C35

C40

HPB235

40d

30d

25d

20d

HRB335HR

50d

40d

30d

25d

B400RRB400

/

45d

35d

30d

1、當圓鋼筋末端應做1800彎鉤,彎后平直段長度不應小于3d。

2、縱向受拉鋼筋在任何情況下錨固長度不應小于25d。

3、當2、3級鋼筋的直徑大于25mm時其錨固長度應乘以修正系數1.1。

十三、鋼筋骨架綁扎

1、結構梁鋼筋骨架變形。

原因:

1、鋼筋骨架綁扎點綁扎不牢固。

2、混凝土保護層墊塊不到位,在外力作用下使其鋼筋骨架變形。

3、澆筑混凝土前檢查不到位。

防治措施:

1、鋼筋骨架綁扎點綁扎牢固。

2、受力鋼筋位置準確,混凝土保護層墊塊到位。避免后續工序施工時外力作用影響。

2、結構梁受力鋼筋為多排時,綁扎位置不符合要求。

原因:

1、技術交底不清楚。

2、綁扎點不牢固。

防治措施:

1、加強技術交底和檢查力度。

2、鋼筋骨架綁扎點綁扎牢固。

3、受力鋼筋位置準確,混凝土保護層墊塊到位。避免后續工序施工時外力作用影響。

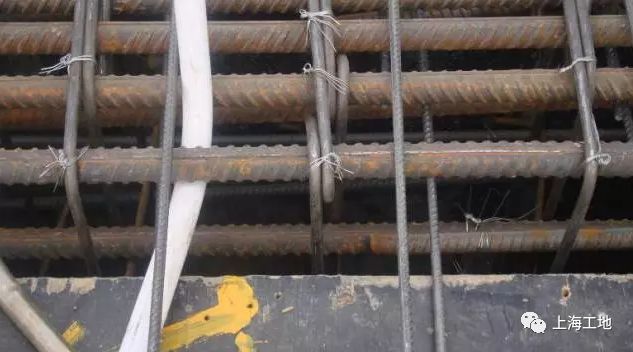

4、吊起第二排負彎矩鋼筋,保證與第一排鋼筋間距在25mm。

十四、結構預留洞口鋼筋加固

1、結構板預留洞割斷受力鋼筋,加固不到位。

原因:

1、技術交底不清楚。

2、安裝工程只顧自己方便,未能和土建工程形成技術銜接。

3、檢查驗收不到位。

防治措施:

1、施工前進行技術交底。

2、圖集04G101-4(P35-36):

①、矩形洞邊長和圓形洞直徑不大于300時受力鋼筋繞過孔洞不另外設置補強鋼筋。

②、矩形洞邊長和圓形洞直徑大于300但不大于1000時,當設計注寫補強縱筋時,應按注寫的規格、數量與長度補強。當設計無注寫時,按每邊配置兩根直徑不小于12mm且不小于同向被切斷縱向鋼筋總面積的50%補強,補強鋼筋的強度等級與被切斷鋼筋相同并不知在同一層面,其間距為30mm。

2、剪力墻預留洞割斷受力鋼筋,加固不到位。

圖集09G901-2(3-11~3-12):

1、圓形洞:①直徑小于等于300時,當設計注寫補強鋼筋時,按注寫設置。當設計無注寫時,按每邊配置兩根直徑不小于12mm且不小于同向被切斷縱向鋼筋總面積的50%補強,補強鋼筋的強度等級與被切斷鋼筋相同。②、直徑大于300小于等于800時按設計注寫設置。③、直徑大于800時,洞口上下補強暗梁配筋按設計標注,當洞上邊或洞下邊未剪力墻連梁時不在重復補強暗梁。

2、方形洞:①、洞邊尺寸小于等于800時,當設計注寫補強鋼筋時,按注寫設置。當設計無注寫時,按每邊配置兩根直徑不小于12mm且不小于同向被切斷縱向鋼筋總面積的50%補強,補強鋼筋的強度等級與被切斷鋼筋相同。②、方洞洞邊尺寸大于800時,洞口上下補強暗梁配筋按設計標注,當洞上邊或洞下邊未剪力墻連梁時不在重復補強暗梁。

十五、鋼筋種植

鋼筋種植:鋼筋種植不牢固(沒有粘結劑)。

原因:

1、鉆孔深度不夠。

2、粘結膠不符合要求。

3、鉆孔后沒有清空。

4、鋼筋種植后沒有靜置12小時。

防治措施:

1、保證鉆孔深度。

2、使用合格的結構植筋腳。

3、鉆孔后進行浮灰清理。

4、鋼筋種植后靜置12小時不擾動。

5、在二次結構施工中應根據墻體模數或構件尺寸下料種植鋼筋。

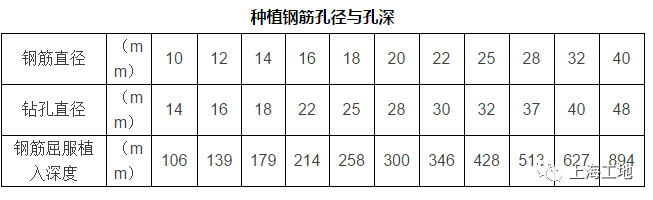

種植鋼筋施工方法:

施工過程:鉆孔-------清空------填膠粘劑 --------植筋--------凝膠

1、鉆孔使用配套沖擊電鉆。鉆孔時孔徑和鉆孔深度應滿足設計要求。

2、清空時,先用吹氣法清除孔洞內粉塵,再用清孔刷清孔,要經多次吹刷完成。同時,不能用水沖洗,以免殘留在孔中的水分消弱粘合劑的作用。

3、使用植筋注射器從孔底向外均勻注入粘合劑。

4、按順時針方向把鋼筋平行于孔洞走向輕輕植入孔中,直至插入孔底,粘結劑溢出。

5、將鋼筋外露端固定,使其不受外力作用,直至凝結。
