第一節 概述
PPP項目辦理采購程序選任社會資本方之前,實施機構需要經過的項目審批程序,統稱為PPP項目前期程序,目前針對PPP項目的前期審批程序,沒有統一的規定,因此出現了許多程序內容胡亂拼湊的情況,最?吹降钠礈惙绞綖,政府部門沿用傳統模式項目的前期審批程序,或是固定資產投資的審批程序,加上施工總承包模式的報建程序,再加上財政部《PPP操作指南》要求的財政承受能力論證與物有所值評價程序,組成一個混亂而缺乏系統的前期程序;而前期程序雜亂無章的后果就是,政府部門之間互推皮球,審批權責不明確,報告重復審批,或是審批過程反反復復,最后導致項目拖延而無法落地。
為了處理上述PPP項目前期程序所遭遇的狀況,未來很有必要由國務院出臺相關文件統一規范上述問題,筆者要特別強調的是,有能力處理這些問題的,可能只有國務院可以處理,而不是PPP業務的主管部門,原因在于任何一個PPP的項目,經常涉及到跨部門的審批,再加上未來PPP立法如果采取雙軌制后(即區分為傳統基礎設施領域項目、公共服務領域項目),如何有效統整這些跨部門的審批工作,進而達到簡政放權的要求,就顯得格外重要。而其實國務院已經著手處理相關事宜,2016年5月13日國務院出臺了《關于北京市開展公共服務類建設項目投資審批改革試點的批復》(國函〔2016〕83號)的文件中,針對公共服務的項目審批,如何做到集體審議、優化流程、簡化手續、精簡審批,有許多具體可行的規定,2016年5月19日國務院出臺了《關于印發清理規范投資項目報建審批事項實施方案的通知》(國發〔2016〕29號)的文件中,將原本65項報建批審的事項,經清理后保留了34項,整合24項為8項,改為部門間征求意見為2項,涉及安全強制評估的有5項,清理規范后報建審批事項減少為42項,筆者將在后續章節中詳細介紹這些文件的內容。
另外要特別討論的是,PPP項目前期程序或是PPP項目是否有《基本建設財務規則》的適用?依據《基本建設財務規則》第2條規定:“本規則適用于行政事業單位的基本建設財務行為,以及國有和國有控股企業使用財政資金的基本建設財務行為(第一款);窘ㄔO(shè)是指以新增工程效益或者擴大生產能力為主要目的的新建、續建、改擴建、遷建、大型維修改造工程及相關工作(第二款)!庇纱艘定可知,規則的內容是針對:第一、以國有企業、國有控股企業、事業單位為規范對象,第二、以財政資金的管理與使用為目的,第三、以新建、改擴建等基本建設為規范的行為;針對上述條文內容的分析,筆者將進一步討論P(yáng)PP項目是否符合這三點要求,首先PPP項目的項目公司有可能是國企,有可能不是國企,但是基上不會是事業單位,因此從主體來看,項目公司如果不具有國企成分時,就沒有上述條文的適用;再者,項目公司建設時所使用的資金,即便在政府投資參股項目公司的情況下,絕大部分的資金是社會資本方自身投資的資金,以及銀行貸款的資金,并非是財政資金;三者,PPP項目的運作內容雖有工程的部份,但是重點在提供公共服務,不在工程,《規則》所適用的行為僅針對工程,而不包括公共服務,因此筆者認為PPP項目前期程序或是PPP項目并沒有《基本建設財務規則》的適用,其關聯子法《基本建設項目竣工財務決算管理暫行辦法》(財建〔2016〕503號)以及《基本建設項目建設成本管理規定》(財建〔2016〕504號)也沒有適用的余地。
本章將討論P(yáng)PP項目前期程序的相關問題包括,投資審批程序、報建審批程序、北京市投資項目改革的試點,而PPP項目前期操作流程亦屬于PPP項目前期程序中的一部分,惟因篇幅的關系,PPP項目前期操作流程本書將于第五章中說明。
第二節 投資審批程序
一、投資體制的基本原則
依據國務院于2004年7月16日所出臺的《關于投資體制改革的決定》(國發〔2004〕20號)中,規定投資體制應落實“誰投資、誰決策、誰收益、誰承擔風險”的基本原則,并根據此原則將投資項目政府的管理職能區分為三部分,分別是審批制、核準制與備案制,具體內容說明如下:
(一)審批制
1. 政府投資項目采全部審批制
政府投資項目可以區分為直接投資和資本金注入方式兩種,從投資決策角度,《決定》要求審批項目建議書和可行性研究報告,除特殊情況外不再審批開工報告,同時應嚴格政府投資項目的初步設計、概算審批工作。本書稱此部分審批為全部審批制。
2. 企業使用政府補助、轉貸、貼息投資建設的項目采部分審批制
政府對于項目采用投資補助、轉貸和貸款貼息方式的,《決定》要求只審批資金申請報告。具體的權限劃分和審批程序由國務院投資主管部門會同有關方面研究制定,報國務院批準后頒布實施。由于類項目的文件審批范圍比較少,本書稱此為部分審批制。
(二)核準制
對于《政府核準的投資項目目錄》內的企業投資項目,政府僅對重大項目和限制類項目從維護社會公共利益角度進行核準,對于企業投資建設實行核準制的項目,僅需向政府提交項目申請報告,不再經過批準項目建議書、可行性研究報告和開工報告的程序。政府對企業提交的項目申請報告,主要從維護經濟安全、合理開發利用資源、保護生態環境、優化重大布局、保障公共利益、防止出現壟斷等方面進行核準。
(三)備案制
企業投資建設項目,除實行核準制的項目外,其他項目無論規模大小,均采用備案制。除國家另有規定外,由企業按照屬地原則向地方政府投資主管部門備案。備案制的具體實施辦法由省級人民政府自行制定。國務院投資主管部門要對備案工作加強指導和監督,防止以備案的名義變相審批。
(四)小結
有關于PPP項目投資程序應采取審批制、核準制或是備案制,目前法律法規沒有明確的規定,基本上PPP項目同時具備社會資本投資項目與政府補助項目的雙重性質;根據《投資體制改革的決定》內容的解釋?zhuān)绻麖纳鐣?huì)資本投資的角度看PPP項目,應該采取核準制或是備案制;但是從政府補助的角度,如果是準經營性的PPP項目,解釋上應該采取部分審批制;如果是非經營性的PPP項目,項目收入全靠政府購買服務,應該采取哪種制度,《決定》中并沒有規定。因此經由上述的說明,我們可以得知PPP項目在投資體制中,政府的管理權責應采取哪種制度,目前沒有明確的規定,有待未來立法解決。
另外,根據2016年8月10日國家發展改革委辦公廳頒布的《關于國家高速公路網新建政府和社會資本合作項目批復方式的通知》(發改辦基礎[2016]1818號)中規定:“一、政府采用投資補助方式參與的國家高速公路網新建PPP項目按照核準制管理。政府采用資本金注入方式參與的國家高速公路網新建PPP項目仍按照審批制管理,直接報批可行性研究報告!庇纱丝芍,準經營性的高速公路項目,即政府采用投資補助方式參與的項目,采用核準制,政府投資參股項目公司的高速公路項目,即政府采用資本金注入方式參與的項目,采用審批制;筆者認為,有關于后者情形適用審批制,恐有討論的必要;首先,一般在項目上,政府補助的金額通常多于政府投資參股的金額,則政府負擔金額多的補助項目采用核準制,政府負擔金額少的參股項目采用審批制,似乎在程序上有些輕重顛倒之嫌;此外,政府參股項目公司的準經營性項目,政府除了參股投資外,還需要針對項目的資金缺口給予項目公司補助,這種又參股又補助的項目,應適用核準制還是審批制,根據《通知》的內容是無法解決的,因此本書認為目前的投資體制并不適用于PPP項目。
二、政府投資項目的審批程序
國內目前針對PPP項目沒有投資審批的直接規定,但是財政部《第三批示范項目評審標準》要求新建項目必須完成城市規劃、立項、可研的審批程序,因此實踐中經常將PPP項目比照政府投資項目審批程序辦理。2014年3月1日國家發展和改革委員會出臺的《中央預算內直接投資項目管理辦法》(國家發展和改革委員會令第7號),文件中針對政府投資項目的立項與可研的審批程序有詳細的規定,此外項目審批與城市規劃也存在一定程度的聯系,因此相關內容也一并說明如下:
(一)城市規劃程序
依據《城鄉規劃法》第5條的規定,城市規劃應依據國民經濟與社會發展規劃,與土地利用總體規劃相連接(即國民經濟與社會發展規劃→城市規劃→土地利用總體規劃)。規劃內容具體區分為以下四種:
1. 城市總體規劃
城市總體規劃是指城市人民政府依據國民經濟和社會發展規劃以及當?shù)氐淖匀画h(huán)境、資源條件、歷史情況、現狀特點,統籌兼顧、綜合部署,為確定城市的規模和發展方向,實現城市的經濟和社會發展目標,合理利用城市土地,協調城市空間布局等所作的一定期限內的綜合部署和具體安排。城市總體規劃是城市規劃編制工作的第一階段,也是城市建設和管理的依據,一般簡稱為“總規”。
2. 分區規劃
分區規劃是指在城市總體規劃的基礎上,對局部地區的土地利用、人口分布、公共設施、城市基礎設施的配置等方面所作的進一步安排。
3. 控制性詳細規劃
以城市城市總體規劃或分區規劃為依據,確定建設地區的土地使用性質和使用強度的控制指標、道路和工程管線控制性位置以及空間環境控制的規劃要求,一般簡稱為“控規”。
4. 修建性詳細規劃
是以城市總體規劃、分區規劃或控制性詳細規劃為依據,制訂用以指導各項建筑和工程設施的設計和施工的規劃設計。是城市詳細規劃的一種,一般簡稱為“修規”。通常有了總規、控規與修規之后,才能根據這些規劃指標進一步設計項目。
(二)立項程序
立項程序指的是確定某個項目確定由哪個單位負責,并進行項目的初步分析,通常立項階段要求項目單位應編制項目建議書,內容要對項目建設的必要性、主要建設內容、擬建地點、擬建規模、投資匡算、資金籌措以及社會效益和經濟效益等進行初步分析(《辦法》第10條第1款前段參照)。項目建議書編制完成后,由項目單位按照規定程序報送項目建議書給審批部門審批。項目審批部門對符合有關規定、確有必要建設的項目,批準項目建議書,并將批復文件抄送城鄉規劃、國土資源、環境保護等部門(《辦法》第11條第1款參照)。
PPP項目的項目單位(或稱為立項人)應由誰來?yè)?dān)任?是由實施機構擔任還是由項目公司擔任?有關這個問題,筆者主張應由實施機構擔任項目單位,不該由項目公司擔任,原因在于:第一、立項階段還沒進入采購程序,也沒有選出社會資本方,更不可能有項目公司的存在,因此只能由實施機構申請立項并擔任項目單位,第二、邏輯上應認為項目可行且有實施的必要,而后可行性研究報告也通過了審批,才有需要成立項目公司實施項目,不應該出現可行性研究報告還沒審批通過就成立項目公司的情形,因此立項階段可行性研究報告尚未完成審批的情況下,只能由實施機構完成申請立項審批,第三、有人主張應由項目公司擔任項目單位的原因在于,過去審批的慣例都是由建設單位來?yè)?dān)任項目單位,而PPP模式中是由項目公司擔任建設單位的角色,因此應由項目公司作為項目單位,筆者認這種想法是受到傳統模式的影響,過去傳統模式基本上都是由工程的建設單位擔任項目單位的,而PPP項目的審批應獨立安排,不該受傳統模式的影響。
雖然筆者的立場認為應由實施機構擔任項目單位,但是如有特殊的情況,例如:貸款的需求、產權登記的需求、建設工程合同備案的需求等等,需由項目公司擔任項目單位,也可以同意變更項目單位,由原先的實施機構改為項目公司。
(三)可行性研究報告審批程序
項目建議書批準后,項目單位依據項目建議書批復文件,組織開展可行性研究,并按照規定向城鄉規劃、國土資源、環境保護等部門申請辦理規劃選址、用地預審、環境影響評價等審批手續(《辦法》第12條參照)。編制可行性研究報告,應對項目在技術和經濟上的可行性以及社會效益、節能、資源綜合利用、生態環境影響、社會穩定風險等進行全面分析論證,落實各項建設和運行保障條件,并按照有關規定取得相關許可、審查意見(《辦法》第14條第1款前段參照)。
可行性研究報告編制完成后,由項目單位按照規定程序報送項目審批部門審批,并應當附以下文件:(一)城鄉規劃行政主管部門出具的選址意見書、(二)國土資源行政主管部門出具的用地預審意見[1]、(三)環境保護行政主管部門出具的環境影響評價審批文件、(四)項目的節能評估報告書、節能評估報告表或者節能登記表、(五)根據有關規定應當提交的其他文件(《辦法》第16條參照)。
此要特別討論的問題是,目前的可行性研究報告是針對固定資產投資審批而設計的,報告內容只有建設期沒有運營期,筆者認為針對PPP項目,可行性研究報告中應處理項目運營期的技術、績效考核與概算的問題,因此可行性研究報告的概算中應包括建設期與運營期的費用,目前許多工程咨詢單位沒有能力處理運營期的相關問題,導致與多項目名為PPP實質為沒有運營期的BT項目。
第三節 報建審批程序
一、報建審批程序的幾個關鍵部分
依據《清理報建審批事項實施方案》的規定,投資項目報建審批事項,是投資項目申請報告核準或者可行性研究報告批復之后、開工建設之前,由相關部門和單位依據法律法規向項目單位作出的行政審批事項,經清理后的報建審批事項為42項,其中最為關鍵的三部分,分別是用地審批、初步設計圖審批、施工圖審批,具體內容說明如下:
(一)用地審批
1. 以劃撥方式提供國有土地使用權
在城市、鎮規劃區內以劃撥方式提供國有土地使用權的建設項目,經有關部門批準、核準、備案后,建設單位應當向城市、縣人民政府城鄉規劃主管部門提出建設用地規劃許可申請,由城市、縣人民政府城鄉規劃主管部門依據控制性詳細規劃核定建設用地的位置、面積、允許建設的范圍,核發建設用地規劃許可證(《城鄉規劃法》第37條第1款參照)。建設單位在取得建設用地規劃許可證后,方可向縣級以上地方人民政府土地主管部門申請用地,經縣級以上人民政府審批后,由土地主管部門劃撥土地(《城鄉規劃法》第37條第2款參照)。
2. 以出讓方式提供國有土地使用權
在城市、鎮規劃區內以出讓方式提供國有土地使用權的,在國有土地使用權出讓前,城市、縣人民政府城鄉規劃主管部門應當依據控制性詳細規劃,提出出讓地塊的位置、使用性質、開發強度等規劃條件,作為國有土地使用權出讓合同的組成部分。未確定規劃條件的地塊,不得出讓國有土地使用權(《城鄉規劃法》第38條第1款參照)。以出讓方式取得國有土地使用權的建設項目,在簽訂國有土地使用權出讓合同后,建設單位應當持建設項目的批準、核準、備案文件和國有土地使用權出讓合同,向城市、縣人民政府城鄉規劃主管部門領取建設用地規劃許可證(《城鄉規劃法》第38條第1款參照)。
(二)初步設計審批
1. 設計內容、審批權限以及概算控管
初步設計應當符合國家有關規定和可行性研究報告批復文件的有關要求,明確各單項工程或者單位工程的建設內容、建設規模、建設標準、用地規模、主要材料、設備規格和技術參數等設計方案,并據此編制投資概算。投資概算應當包括國家規定的項目建設所需的全部費用(《政府直接投資項目管理辦法》第19條第1款參照)。投資概算超過可行性研究報告批準的投資估算百分之十的,或者項目單位、建設性質、建設地點、建設規模、技術方案等發生重大變更的,項目單位應當報告項目審批部門。項目審批部門可以要求項目單位重新組織編制和報批可行性研究報告(《政府直接投資項目管理辦法》第20條第1款參照)。初步設計編制完成后,由項目單位按照規定程序報送項目審批部門審批。法律法規對直接投資項目的初步設計審批權限另有規定的,從其規定。經批準的初步設計及投資概算應當作為項目建設實施和控制投資的依據(《政府直接投資項目管理辦法》第21條第1款及第3款參照)。
2. 建設工程規劃許可證的申請與核發
在城市、鎮規劃區內進行建筑物、構筑物、道路、管線和其他工程建設的,建設單位或者個人應當向城市、縣人民政府城鄉規劃主管部門或者省、自治區、直轄市人民政府確定的鎮人民政府申請辦理建設工程規劃許可證。申請辦理建設工程規劃許可證,應當提交使用土地的有關證明文件、建設工程設計方案等材料。需要建設單位編制修建性詳細規劃的建設項目,還應當提交修建性詳細規劃。對符合控制性詳細規劃和規劃條件的,由城市、縣人民政府城鄉規劃主管部門或者省、自治區、直轄市人民政府確定的鎮人民政府核發建設工程規劃許可證(《城鄉規劃法》第21條第1款第2款參照)。
(三)施工圖審批
由于不同的行業領域,施工圖的審查規定與權限均不相同,本書僅以市政基礎設施工程的施工圖審查為例說明。依據2013年8月1日住建部出臺的《房屋建筑和市政基礎設施工程施工圖設計文件審查管理辦法》第3條第2款及第3款的規定,《辦法》所稱的施工圖審查,是指施工圖審查機構按照有關法律、法規,對施工圖涉及公共利益、公眾安全和工程建設強制性標準的內容進行的審查。施工圖審查應當堅持先勘察、后設計的原則。施工圖未經審查合格的,不得使用。從事房屋建筑工程、市政基礎設施工程施工、監理等活動,以及實施對房屋建筑和市政基礎設施工程質量安全監督管理,應當以審查合格的施工圖為依據。
此外,根據《建筑法》的規定,必須有滿足施工要求的設計圖紙,才能申請施工許可證(《建筑法》第8條參照),而有了施工許可證,項目現場才能合法開工。因此施工圖審批階段最核心的兩件事就是審核施工圖,并取得施工許可證。
有關于項目各階段的投資管理深度,本書比較如圖表4.1所示。
項目各階段
|
投資管理深度
|
項目建議書
|
匡算
|
可行性研究報告
|
估算
|
初步設計
|
概算
|
施工圖設計
|
預算
|
【圖表4.1】 投資控管深度比較
二、“PPP+工程總承包模式”對報建審批程序的影響
依據《推進工程總承包發展的意見》的規定:“(四)工程總承包項目的發包階段。建設單位可以根據項目特點,在可行性研究、方案設計或者初步設計完成后,按照確定的建設規模、建設標準、投資限額、工程質量和進度要求等進行工程總承包項目發包。”由此可知,工程總承包的建設單位可以在方案設計的階段或是初步設計的階段,進行工程總承包的發包;因此在“PPP+工程總承包模式”中,如果從工程總承包合同的角度,建設單位為項目公司,則應由項目公司應完成方案設計以或是初步設計的深度(此部分義務應通過PPP協議由項目公司轉嫁給政府方),再由承包商接續完成后續設計及施工的工作,如果從PPP項目合同的角度,則應由政府方做到方案設計或是初步設計的深度,再由項目公司發包給承包商完成后續設計及施工的工作;因此從PPP項目合同角度,我們可以整理出政府方與項目公司有關設計深度分工的兩個方案,具體內容如下表所示。
方案一
|
方案二
|
方案設計
|
方案設計、初步設計
|
初步設計、施工圖設計、施工
|
施工圖設計、施工
|
【圖表4.2】“PPP+工程總承包模式”各方設計深度比較
圖表4.2中我們可以看得出在“PPP+工程總承包模式”下,根據政府方設計深度的不同,可以區分成兩種方案,這兩種方案的不同,決定了報建審批程序中的審批事項應由誰來取得,請讀者看到圖表4.3,圖表中的城市規劃與立項可研階段屬于投資審批程序,用地審批、初度設計審批、施工圖審批屬于報建程序;如果項目采取的是方案一,代表城市規劃審批、立項可研審批(包含方案設計)以及用地審批,皆由政府方負責取得,項目公司負責取得初步設計以及施工圖的審批;如果項目采取的是方案二,代表城市規劃審批、立項可研審批(包含方案設計)、用地審批以及初步設計,皆由政府方負責取得,項目公司則負責取得施工圖的審批。由于國內對于工程總承包模式的操作還在初步的階段,因此筆者建議如果采取方案二,政府對于項目投資金額的控管會比較容易一些。

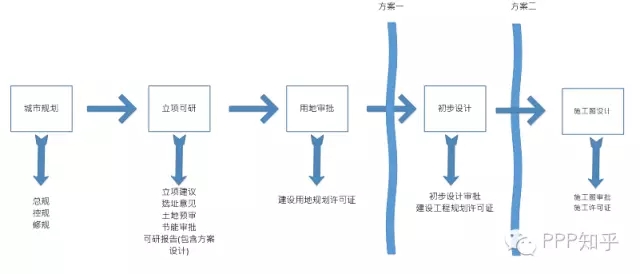

【圖表4.3】工程總承包兩方方案對于審批程序的影響
第四節 北京公共服務項目投資審批改革的試點
北京市為了促進投資項目盡快落地,由國務院出臺了《《北京市公共服務投資審批改革試點的批復》,針對城市副中心道路、停車設施、垃圾和污水處理設施及教育、醫療等公共服務類建設項目,積極開展公共服務類建設項目投資審批改革試點,中央國家機關在京重點建設項目參照?qǐng)?zhí)行,其中將投資審批的事項與報建程序的審批事項做了大量的合并、優化與簡化,值得借鑒參考,相信對于解決項目落地難,有著一定程度的幫助,具體內容說明如下。
一、集體審議分別審批
在做好相關基礎工作前提下,由北京市人民政府召開會議,對具備條件的項目集中審議。在充分聽取各部門意見后,形成“投資項目建設計劃”,明確建設時序安排。各有關部門根據會議精神分別辦理項目審批手續。
二、優化流程簡化程序
(一)簡化項目啟動及立項手續
根據北京市人民政府會議審議通過的“投資項目建設計劃”,發展改革部門按照立項權限,向項目單位和有關審批部門制發《建設項目前期工作函》,確定項目主體。對符合條件的建設項目,按規定撥付前期工作經費,并督促項目單位加快組織開展環境影響報告書(表)、可行性研究報告、規劃設計方案編制,以及勘察設計招投標、施工招投標等項目開工前所有前期工作。并將項目建議書和可行性研究報告合并審批。
(二)簡化規劃許可手續
規劃部門會同相關單位先行審定建設項目設計方案(即初步設計),并出具審查意見;項目單位可依據審查意見到相關部門辦理審批手續,并組織開展有關工作。相關審批手續齊備后,即可辦理建設項目選址意見書、建設用地規劃許可證、建設工程規劃許可證。也就是將可行性研究報告審批中的選址意見書審批,以及報建審批程序中的用地審批以及初步設計審批,三者合并在一個程序中審批。
(三)簡化劃撥用地報批手續
北京市人民政府批準用地的,在征地“一書四方案”(建設項目用地呈報說明書和農用地轉用方案、補充耕地方案、征收土地方案、供地方案)和區政府用地申請函中提出供地方式,由北京市國土局審核并報北京市人民政府批準后,辦理征地批復,在征地批復中明確供地方式,并據此核發《國有建設用地劃撥決定書》。
(四)簡化施工招標投標手續
在保證招標投標工作質量前提下,招標人與投標人可協商確定與工程規模相匹配的投標文件編制時間。項目單位可依據建設項目設計方案的審查意見辦理開標手續。
(五)簡化施工審批手續
規劃部門出具建設項目設計方案審查意見后,項目單位即可申請辦理施工圖審查、施工登記等手續。在項目單位取得用地批準手續、規劃部門出具的相應確認文件、公安消防機構出具的消防設計審核意見,并依法確定施工單位、施工現場具備施工條件的前提下,住房城鄉建設部門予以辦理施工登記,并同步開展質量監督、安全監督、建筑節能設計備案工作。將除北京市人民政府投資項目外的年度投資計劃與施工許可并聯辦理。
(六)簡化水影響評價審查手續
將水影響評價技術審查內容簡化為符合水資源和供排水條件、符合防洪安全要求、不改變排水分區、保水保土措施四項控制要素。項目單位以上述四項控制要素為主要內容編制水影響評價文件,報水務部門。
三、精簡審批加強監管
(一)簡化交通及水務部門的評估審查
凡是在控制性詳細規劃階段、土地整理儲備階段交通、水務部門已經出具意見的,對區域內的具體建設項目,簡化交通影響、水影響方面的評估審查。
(二)取消改擴建項目的用地預審
取消在已批準建設用地范圍內改建或擴建項目的用地預審;經勘查未形成重要礦產資源儲量的通州區,建設項目用地手續不需進行壓覆重要礦產資源核查工作(建設項目用地預審屬于國土資源部審批的不在此限)。
(三)節水設施方案改為備案
建設項目節水設施方案改由項目單位按權限向北京市水務局或區水務局備案,北京市水務局或區水務局加強監管。
(四)取消人防工程施工圖備案
取消人民防空工程施工圖備,。在施工圖審查階段,區民防局加強與人民防空工程施工圖審查機構工作銜接,同步履行監管職責。
(五)范圍外的項目不再開展水影響評價
嚴格按照《中華人民共和國水法》、《中華人民共和國防洪法》和《中華人民共和國水土保持法》等法律法規限定的范圍開展水影響評價中的洪水影響評價、編制水土保持方案工作,該范圍外的項目不再開展。
四、實行告知承諾制
探索實行審批部門一次性告知項目單位應具備的條件和需提交的材料,以及項目建設具體標準和要求;項目單位書面承諾按照標準和要求執行后,審批部門即以一定方式認可項目單位的申請事項,項目單位據此即可開展所申請事項的實施工作。同時,審批部門要對項目單位承諾事項的落實情況加強監管,對于確按標準和要求實施的,予以發放證照。
[1] 《城鄉規劃法》第36條規定:“按照國家規定需要有關部門批準或者核準的建設項目,以劃撥方式提供國有土地使用權的,建設單位在報送有關部門批準或者核準前,應當向城鄉規劃主管部門申請核發選址意見書(第1款)。前款規定以外的建設項目不需要申請選址意見書(第2款)”。
