一、增加新增工程價格調整方法
2.0.31 新增工程 extra work
發包人要求并獲得承包人接受的、不屬于合同約定工程范圍及(或)其完工交付要求范圍的實體工程。
1.承包人有權自行選擇是否接受發包人的委托。
2.新增工程參考合同約定及計算規則、合同單價及投標報價水平定價,或重新協商定價,并簽訂相關新增工程合同或補充協議。
價格調整方法如下:
① 不采用合同單價的,發承包雙方協商確定新增工程的計量與計價規則,確定價格;協商不成的,根據《民法典》第511條(二)款,按照“市場價”確定。
② 采用合同單價時的分部分項工程項目清單應考慮市場價格變化、批量或少量采購導致采購優惠變化、合同單價偏高或偏低修正、競爭環境變化等因素進行價格調整。
③ 完成新增工程導致原工程措施項目需要延期使用,或需要額外自行設置的措施項目的,在確定新增工程措施項目費用時應考慮增加的施工機具費、臨時設施費、施工現場管理人員費用、其他可能增加的措施項目費用;同時,安全生產措施費應符合國家及省級、行業主管部門的規定。
二、工程索賠價格調整一承包人可索賠情形

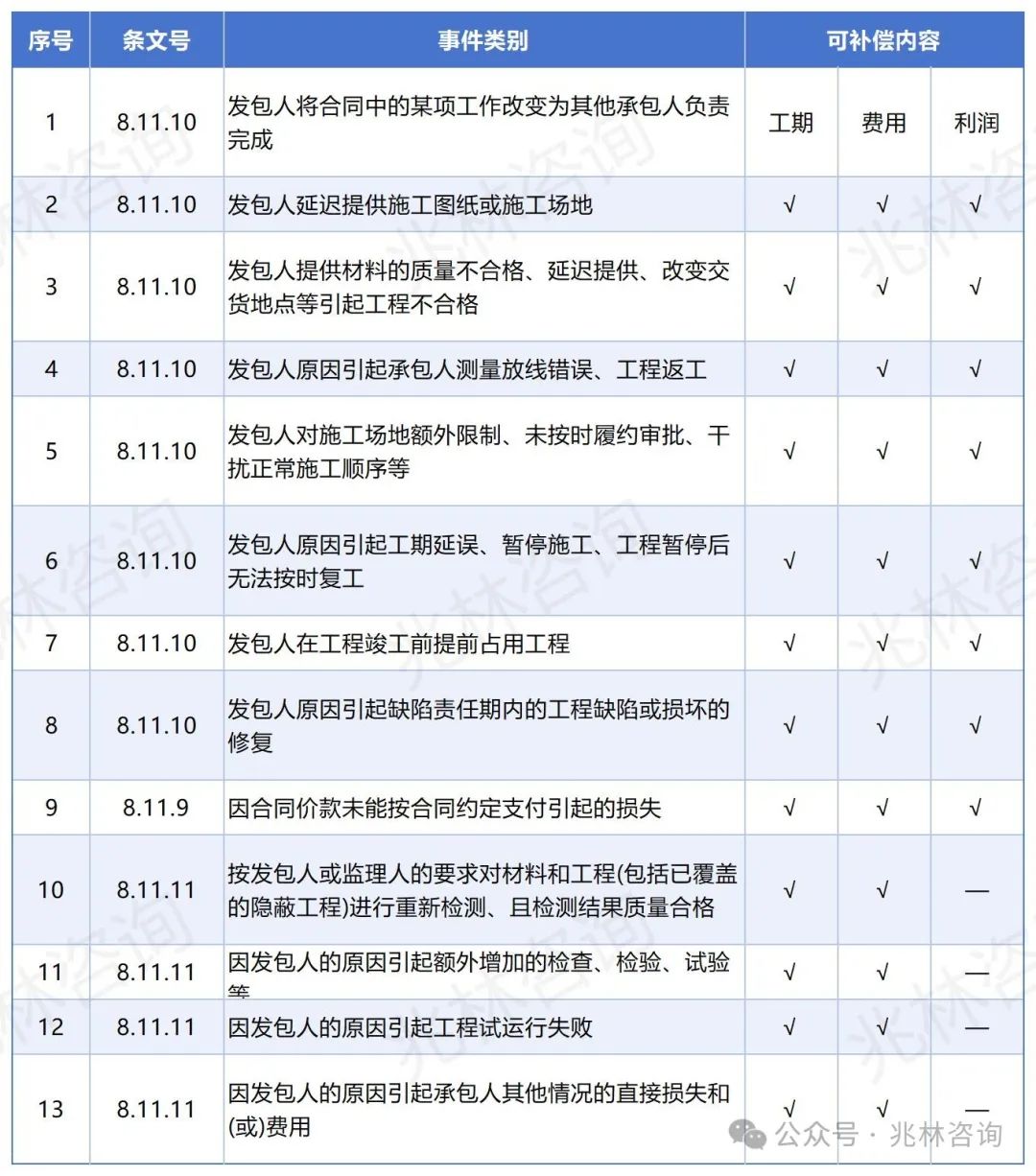

1.因發包人責任原因的索賠,承包人可向發包人索賠工期、經濟損失及費用增加,井可索賠利潤;
2.因發包人其他原因的索賠,承包人可向發包人索賠工期、經濟損失及費用增加,不包括利潤;

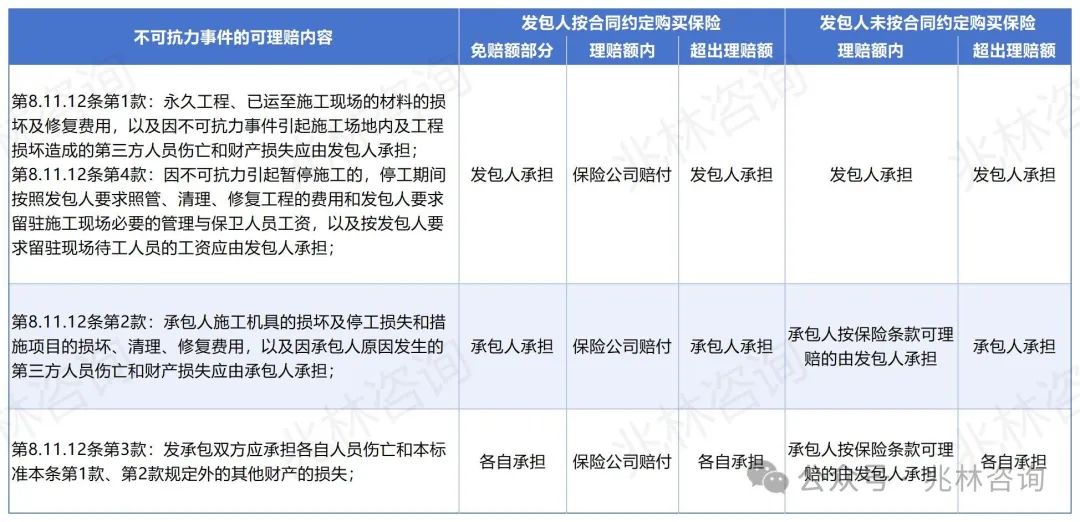

3.因不可抗力事件引起工程索賠,發承包雙方應按細分 原則 分別承擔。
三、引導運用保險賠付減少所承擔的費用

四、工期索賠
1.工期延誤判斷規則
(1)延誤事件為關鍵線路上的工作,則延誤的時間為索賠的工期;
(2)延誤事件為非關鍵線路上的工作,當該工作由于延誤超出總時差而成為關鍵線路上的工作時,其延誤時間與總時差的差值為索賠的工期;
(3)工期延誤后事件仍為非關鍵線路上的工作,則不發生工期索賠。
2.工期延長期間的物價波動應對規則
(1)因發包人原因引起工期延長的,計劃進度日期后續工程的價格,采用計劃進度日期與實際進度日期兩者的較高者;
(2)因承包人原因引起工期延長的,計劃進度日期后續工程的價格,采用計劃進度日期與實際進度日期兩者的較低者;
(3)因非發承包雙方原因引起工期延長的,計劃進度日期后續工程的價格波動調整規則和方法按合同約定處理,如合同未約定幅度或約定不明,其市場價格波動幅度為5%。
3.工期延長期間的法律法規政策變化應對規則
(1)因承包人原因引起工期延長,在工期延長期間出現法律法規政策變化的,合同價格調增的不應予調整,合同價格調減的應予以調整。
(2)因發包人原因引起工期延長,在工期延長期間出現法律法規政策變化的,合同價格調減的不應予調整,合同價格調增的應予以調整。
(3)因非發承包雙方原因?qū)е鹿て谘娱L,在工期延長期間出現法律法規政策變化的,合同價格應按實調整,合同另有約定或法律法規及政策另有規定的除外。
五、優化其他合同價格調整方法
1.明確暫估價取代規則:
材料稅前價格取代材料暫估價,含稅專業分包工程價格取代專業工程估價。
2.計日工價格調整方法:
(1)合同工程發生不適宜按合同約定和相關國家及行業工程量清單計價標準等計價的可采用計日工計價,由承包人提出申請,發包人批復后執行。
(2)合同清單中沒有適用的已標價計日工綜合單價時,按發布的價格信息并參考類似清單綜合單價的報價水平確定綜合單價。
7.5.1如承包人認為有關項目或工作不宜按本標準第7.2節~第7.4節規定進行計量而采用本標準第
8.6節計日工的規定進行計量的,承包人應在合同約定時間內向發包人提出,發包人應在約定時間內批復。如承包人未在約定時間內提出,應視為承包人放棄按計日工方式進行計量的需求;若發包人未在約定時間內批復的,應視為同意承包人按照計日工方式進行計量。
8.6.1 合同工程發生不宜按合同約定和相關工程國家及行業工程量清單計價標準等計價的,發承包雙方可采用計日工方式進行計價。
8.6.2 采用計日工方式進行計價的工程或工作,應按本標準第7.5節規定計量,依據合同清單中計日工清單項目的綜合單價計價。
8.6.3 合同清單中沒有已標價計日工清單項目或已標價計日工清單項目沒有適用綜合單價的,可按下列規定確定計日工綜合單價:
1 人工費、材料費、施工機具費可按合同約定的市場價格信息來源所發布工程價格信息確定。合同沒約定或約定不明的,可依據工程所在地工程造價管理部門或行業發布的工程價格信息中的不含稅人工、材料、施工機具租賃市場價格信息,以及合同清單中類似清單項目綜合單價分析表中的明細價格組成等確定相應計日工綜合單價;
2 工程所在地工程造價管理部門及行業發布的工程價格信息中沒有相關市場價格信息的,可依據經發承包雙方確認的承包人采購單價,以及合同清單中類似清單項目綜合單價分析表中的明細價格組成等確定相應計日工綜合單價。
